Información General. Oficialmente, el Partido de Bolívar está conectado a la nueva Línea 132kv

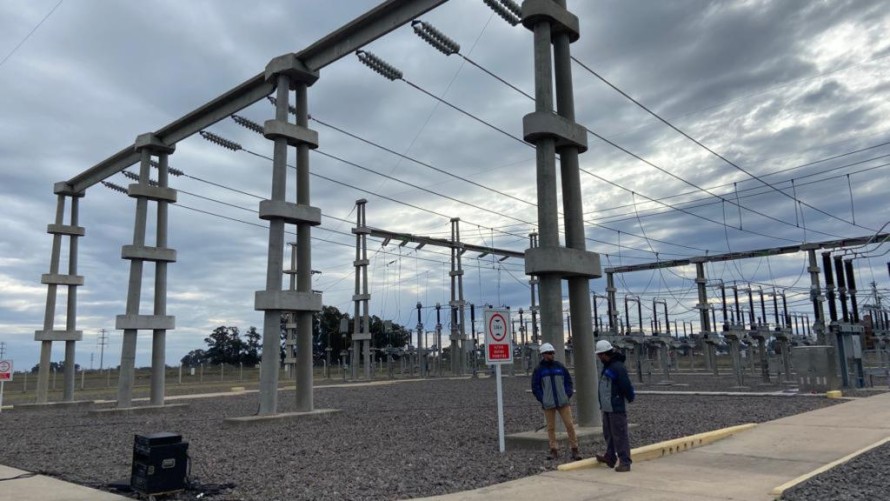

Luego de muchos años, numerosas pruebas y anuncios fallidos, el partido de Bolívar ya está oficialmente conectado a la Línea 132kv, la nueva estación trasformadora emplazada en el kilómetro 402 de la ruta 226.





La aclamada obra, llamada a cuadruplicar la capacidad energética del distrito de Bolívar y que tras 10 años de labores fue declarada como “totalmente terminada” por el intendente reelecto Marcos Pisano y el senador provincial Eduardo Bali Bucca en el acto de inauguración del pasado 25 de septiembre, ya está en pleno funcionamiento, lo que invita a pensar en un verano más amigable para los comerciantes, que son, en definitiva, los que más padecen los habituales cortes del suministro.





Esta semana, Bolívar comenzó a recibir 132Kv de energía con proveniencia directa del Mercado Eléctrico Mayorista a través de la empresa Transporte de Energía Eléctrica por distribución troncal de la Provincia de Buenos Aires (TRANSBA S.A), lo que indica que, por consecuencia, EDEN S.A. dejó de proveer energía con las dos líneas de tensión de 33Kv.





Así fue comunicado por la Cooperativa Eléctrica a través de un informe de prensa difundido a los medios de comunicación en el que aseguran que "el pasado lunes 23 de octubre se finalizó oficialmente la conexión a la Línea de 132kV. Luego de casi 10 días, nuestros equipos de trabajo realizaron la última conexión a la línea de 132kV brindada por TRANSBA".









A su vez, expresaron que "al día de la fecha podemos comunicar que todo el Partido de Bolívar se encuentra conectado a la nueva línea de 132kV", mientras que detallaron todos los trabajos realizados para la puesta en marcha de la red eléctrica.





A continuación, lo reproducimos:





1) Túnel por debajo de calzada ruta 226 km 403 y tendido de caños por el mismo. Esto fue para comunicar ambos lados de la calzada de la ruta para el posterior tendido de cable.





2) Armado de dos cámaras registro, una a cada lado de la ruta 226. Las cuáles se utilizan para el cambio de dirección en el tendido de cables.





3) 400m de zanjeo donde se tendieron los nuevos cables subterráneos que vinculan las instalaciones existentes de nuestra cooperativa con la nueva ET TRANSBA-BOLÍVAR (el zanjeo fue tercerizado a través de la empresa RyD de Walter Ruiz y Diego Devicenzi).





4) Tendido de aproximadamente 3000m de cable subterráneo en media tensión.





5) Armado de 20 puntas terminales termocontraibles de media tensión.





6) Ensayos de resistencia de aislamiento de cada una de los nuevos conductores para la habilitación de conexión por parte de TRANSBA.





7) Conexionado y torqueado final de los cinco alimentadores en media tensión, tanto del lado de la Cooperativa como del lado de TRANSBA.





Cabe recordar que la empresa a cargo de la construcción de la obra es Eling Energía S.A. y fue calificada por Bucca como "la obra más importante de la historia de Bolívar”.






COMPARTE TU OPINION | DEJANOS UN COMENTARIO

Los comentarios publicados son de exclusiva responsabilidad de sus autores y las consecuencias derivadas de ellos pueden ser pasibles de sanciones legales.

TEATRO

TEATRO

Un año "intenso", en un contexto nacional difícil

Balance anual de Vamos de Nuevo.

TEATRO

Subscribite para recibir todas nuestras novedades

data fiscal  © 2024 | Diario La Mañana | Av. Venezuela 159 | Bolívar (CP 6550)
